Đường cong P-F trong Bảo trì: Khái niệm, Vai trò và Ứng dụng Thực tiễn

Trong lĩnh vực bảo trì, Đường cong P-F (viết tắt của Potential Failure – Functional Failure, tức Hư hỏng Tiềm ẩn và Hư hỏng Chức năng) là một đồ thị mô tả sự suy giảm sức khỏe của một tài sản theo thời gian. Nó chỉ ra rằng một thiết bị công nghiệp cũng có những “triệu chứng lâm sàng” trước khi thực sự “gục ngã”.

Vậy Đường cong P-F là gì? Nó giữ vai trò gì trong bảo trì hiện đại. Hãy cùng xem bài viết sau đây.



I. Khái niệm Đường cong P-F là gì? Khái niệm cốt lõi trong quản lý bảo trì hiện đại

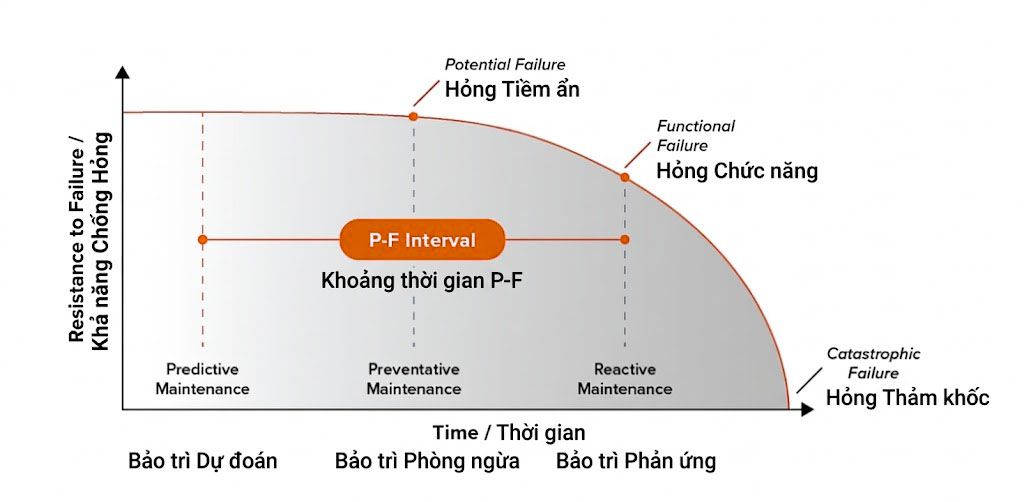

Đường cong P-F (Potential Failure – Functional Failure Curve) là một công cụ đồ họa quan trọng giúp hình dung rõ ràng quá trình suy giảm sức khỏe của thiết bị theo thời gian. Đường cong này cho thấy khoảng thời gian giữa lúc xuất hiện dấu hiệu hư hỏng tiềm ẩn (điểm P) và lúc thiết bị mất hoàn toàn khả năng thực hiện chức năng (điểm F).

Đường cong P-F thường có trục hoành là thời gian (hoặc số giờ vận hành), trục tung là chỉ số tình trạng thiết bị (càng cao càng tốt). Đường cong bắt đầu khá bằng phẳng (giai đoạn thiết bị hoạt động ổn định), sau đó dần giảm khi xuất hiện dấu hiệu bất thường, và tụt mạnh gần điểm F.



II. Vai Trò Chiến Lược Của Đường cong P-F

Đường cong P-F đóng vai trò trung tâm trong Reliability-Centered Maintenance (RCM) – phương pháp bảo trì tập trung vào độ tin cậy. Nó giúp trả lời câu hỏi then chốt: “Chúng ta nên bảo trì khi nào và bằng cách nào để tối ưu chi phí và độ sẵn sàng của thiết bị?”

Trong bối cảnh sản xuất Việt Nam, nơi nhiều nhà máy vẫn còn phụ thuộc vào bảo trì sửa chữa sau khi hỏng (breakdown maintenance), việc áp dụng đường cong P-F mang lại sự chuyển mình rõ rệt:

  • Giảm thiểu thời gian dừng máy không kế hoạch (unplanned downtime)
  • Tăng tuổi thọ thiết bị một cách kinh tế
  • Giảm chi phí sửa chữa khẩn cấp thường đắt gấp 3-5 lần so với sửa chữa có kế hoạch
  • Tăng cường an toàn lao động bằng cách loại bỏ nguy cơ hỏng đột ngột

Đường cong P-F không chỉ giúp dự báo hỏng hóc mà còn hỗ trợ quyết định chọn đúng chiến lược bảo trì cho từng loại thiết bị: bảo trì theo tình trạng (CBM), bảo trì dự phòng định kỳ, hay thậm chí chấp nhận chạy đến hỏng (run-to-failure) với những thiết bị ít quan trọng.



III. Cấu trúc của Đường cong P-F

Cấu trúc của Đường cong P-F xoay quanh ba điểm mốc cực kỳ quan trọng mà bất kỳ kỹ thuật viên bảo trì nào cũng phải thuộc nằm lòng:

1. Điểm P (Potential Failure – Hư hỏng Tiềm ẩn)

Đây là thời điểm đầu tiên mà các dấu hiệu bất thường xuất hiện. Tại Đường cong P-F, điểm P chính là “lời cảnh báo sớm” từ thiết bị. Lúc này, máy móc vẫn đang vận hành và thực hiện đúng chức năng của nó. Bạn chưa thấy sản phẩm lỗi hay dây chuyền dừng lại. Nhưng bằng các công nghệ hoặc quan sát tinh tế, bạn có thể nhận ra “sức khỏe” của nó đang có vấn đề.

Ví dụ điển hình:

  • Một động cơ bắt đầu phát ra tiếng ồn bất thường (tần số rung động thay đổi).
  • Nhiệt độ của một ổ bi tăng cao hơn bình thường dù tải không đổi.
  • Phân tích dầu nhờn phát hiện có mạt kim loại (dấu hiệu của mài mòn).

Nếu bỏ qua điểm P, bạn đang bỏ lỡ “cơ hội vàng” để can thiệp với chi phí thấp nhất.

2. Điểm F (Functional Failure – Hư hỏng Chức năng)

Đây là thời điểm thiết bị không thể thực hiện được chức năng yêu cầu nữa. Nói một cách đơn giản: “máy đã hỏng”. Dây chuyền sản xuất dừng, sản phẩm ra lỗi loạt, hoặc thiết bị ngừng hẳn. Tại Đường cong P-F, điểm F là “vạch đích” của sự thất bại.

Tiếp tục với ví dụ trên:

  • Ổ bi đã mòn đến mức kẹt cứng, động cơ không thể quay và cháy.
  • Bơm thủy lực không còn đủ áp suất để nâng tải.
  • Bộ truyền động đứt gãy hoàn toàn.

Lúc này, bạn không còn lựa chọn nào khác ngoài bảo trì phản ứng (Reactive Maintenance) – tốn kém, mất thời gian và ảnh hưởng nghiêm trọng đến kế hoạch sản xuất.

3. Khoảng P-F (P-F Interval)

Đây chính là linh hồn và cũng là thông tin quan trọng nhất mà Đường cong P-F mang lại. Khoảng P-F là quãng thời gian giữa thời điểm phát hiện hư hỏng tiềm ẩn (điểm P) và khi hư hỏng chức năng thực sự xảy ra (điểm F).

Độ dài của khoảng thời gian này quyết định hoàn toàn chiến lược bảo trì của bạn:

  • Khoảng P-F dài: Bạn có nhiều thời gian để lên kế hoạch, chuẩn bị phụ tùng, sắp xếp lịch dừng máy, và thực hiện công việc bảo trì một cách bài bản, chi phí thấp.
  • Khoảng P-F ngắn: Bạn buộc phải hành động nhanh, có thể phải tạm dừng sản xuất đột xuất, đối mặt với rủi ro cao và chi phí phát sinh lớn.

Mục tiêu của mọi chương trình bảo trì hiện đại chính là kéo dài khoảng P-F càng nhiều càng tốt, đồng thời phát hiện điểm P sớm hơn.



IV. Các Giai Đoạn Cụ Thể Trên Đường cong P-F: Từ Khởi Đầu Đến Kết Thúc

Để hiểu rõ hơn, chúng ta hãy chia nhỏ hành trình của một thiết bị trên Đường cong P-F.

1. Giai đoạn “Ổn định” (Proactive Stage – Trước điểm P)

Đây là giai đoạn thiết bị vận hành trơn tru, không có bất kỳ dấu hiệu suy giảm nào. Mọi hoạt động bảo trì ở đây đều mang tính “chủ động”, nhằm kéo dài giai đoạn này càng lâu càng tốt. Ví dụ: bôi trơn định kỳ, kiểm tra căn chỉnh, vệ sinh công nghiệp, đào tạo thợ vận hành… Một nhà máy áp dụng tốt bảo trì chủ động sẽ “đẩy lùi” điểm P sang phía bên phải, giúp thiết bị hoạt động ổn định bền bỉ hơn.

2. Giai đoạn “Suy giảm” (Predictive Stage – Giữa P và F)

Khi thiết bị xuất hiện điểm P, chúng ta bước vào giai đoạn then chốt. Sức khỏe thiết bị bắt đầu suy giảm, nhưng chưa đến mức hỏng hóc. Đây là lúc các công cụ bảo trì dự đoán phát huy tác dụng. Tần suất kiểm tra (ví dụ: đo rung động mỗi tuần, phân tích dầu mỗi tháng) sẽ được tăng lên để theo dõi sát sao tốc độ xuống cấp.

Độ dốc của Đường cong P-F trong giai đoạn này cho bạn biết tốc độ hư hỏng. Dốc thoai thoải -> nhiều thời gian để xử lý. Dốc đứng -> cần hành động khẩn cấp.

3. Giai đoạn “Hỏng hóc” (Reactive Stage – Tại hoặc sau F)

Mọi nỗ lực đã thất bại, hoặc chúng ta chọn chiến lược “chạy đến khi hỏng” cho các thiết bị không quan trọng. Điểm F xảy ra, máy dừng. Lúc này chỉ còn cách sửa chữa thay thế. Mục tiêu duy nhất là giảm thiểu thời gian sửa chữa (MTTR). Đường cong P-F nhắc nhở chúng ta rằng, đây là kịch bản tệ nhất và chỉ nên áp dụng cho những tài sản có chi phí thay thế thấp hơn chi phí bảo trì định kỳ.



V. Bí Quyết Kéo Dài “Thời Gian Vàng” P-F: Các Công Nghệ Vàng

Làm thế nào để biến một khoảng P-F ngắn ngủi thành một “dư địa” đủ rộng để bạn thong dong lên kế hoạch? Câu trả lời nằm ở việc áp dụng các kỹ thuật giám sát tình trạng (Condition Monitoring). Hãy điểm qua các công nghệ phổ biến nhất, được sắp xếp theo khả năng phát hiện sớm điểm P.

  • Phân tích dầu (Oil Analysis): “Xét nghiệm máu” cho thiết bị. Phát hiện mài mòn, nhiễm bẩn, biến tính dầu từ rất sớm, thậm chí trước cả khi có dấu hiệu rung động hay nhiệt độ. Đây là công nghệ cho khoảng P-F cực dài.
  • Phân tích rung động (Vibration Analysis): “Bắt bệnh” qua tiếng ồn. Có thể phát hiện mất cân bằng, lệch tâm, lỏng ổ bi, hỏng bánh răng từ rất sớm. Khoảng P-F dài.
  • Siêu âm (Ultrasound): Nghe được các tần số cao mà tai người không thể. Phát hiện rò rỉ khí nén, hơi nước, sự cố van, phóng điện cục bộ. Khoảng P-F trung bình.
  • Nhiệt hồng ngoại (Thermography): “Chụp ảnh” nhiệt độ. Phát hiện điểm nóng bất thường trong tủ điện, động cơ, ổ bi. Thường phát hiện muộn hơn phân tích rung động một chút. Khoảng P-F ngắn đến trung bình.
  • Kiểm tra bằng mắt (Visual Inspection): Rẻ tiền, dễ làm nhưng phát hiện rất muộn, thường chỉ thấy rò rỉ, biến dạng, nứt vỡ khi gần đến điểm F. Khoảng P-F rất ngắn.



VI. Các Yếu Tố Ảnh Hưởng Đến Đường cong P-F

Có một điều quan trọng mà nhiều người bỏ qua: Đường cong P-F của cùng một loại thiết bị có thể khác nhau hoàn toàn giữa các nhà máy, thậm chí giữa các vị trí trong cùng nhà máy. Tại sao?

  • Chất lượng lắp đặt ban đầu: Một động cơ được cân chỉnh chính xác ngay từ đầu sẽ có khoảng P-F dài hơn nhiều so với động cơ lắp đặt cẩu thả.
  • Điều kiện vận hành: Quá tải, chạy non tải, khởi động/dừng liên tục sẽ “bào mòn” thiết bị nhanh hơn, rút ngắn khoảng P-F.
  • Lỗi người dùng (User Error): Thợ vận hành không tuân thủ quy trình, bảo trì viên thay nhầm dầu, siết bulông sai lực… tất cả đều làm sai lệch Đường cong P-F lý thuyết.
  • Môi trường làm việc: Nhiệt độ cao, độ ẩm lớn, nhiều bụi bẩn, hóa chất ăn mòn sẽ đẩy nhanh quá trình xuống cấp.



VII. Xây Dựng Chiến Lược Bảo Trì “Thượng Sách” Dựa Trên Đường cong P-F

Vậy, sau khi hiểu rõ lý thuyết và các yếu tố, chúng ta bắt tay vào hành động thế nào?

1. Bước 1: Phân tích mức độ quan trọng của tài sản (Asset Criticality Analysis)

Đừng áp dụng Đường cong P-F cho mọi cái quạt hay bóng đèn. Hãy tập trung vào các tài sản cấp 1 (Tier 1) – những thiết bị mà nếu hỏng sẽ gây ngừng toàn bộ dây chuyền, ảnh hưởng an toàn hoặc môi trường.

2. Bước 2: Lựa chọn công nghệ giám sát phù hợp (Match the Tool)

Với một máy nén khí, hãy chọn phân tích dầu + rung động. Với một tủ điện trung thế, hãy chọn nhiệt hồng ngoại + siêu âm. Với băng tải, hãy chọn kiểm tra bằng mắt + đo rung động. Không có giải pháp “một cỡ vừa vặn tất cả”.

3. Bước 3: Xác định điểm P cụ thể cho tài sản của bạn

Đừng chỉ nói chung chung “máy có vấn đề”. Hãy lượng hóa:

  • Nhiệt độ ổ bi vượt quá 85°C là điểm P.
  • Biên độ rung động toàn phương (RMS) vượt 4.5 mm/s là điểm P.
  • Độ nhớt dầu giảm 15% so với dầu mới là điểm P.

4. Bước 4: Lập lịch bảo trì dựa trên tần suất (Interval-based Scheduling)

Một nguyên tắc vàng trong bảo trì dựa vào độ tin cậy (RCM): Tần suất kiểm tra phải ngắn hơn khoảng P-F ngắn nhất có thể. Nếu bạn biết vòng bi có khoảng P-F ngắn nhất là 30 ngày, thì hãy lên lịch kiểm tra rung động 15 ngày một lần, thậm chí 7 ngày một lần.

5. Bước 5: Hành động trong khoảng P-F (Act in the Window)

Khi phát hiện điểm P, hãy lập tức tạo lệnh công việc (Work Order). Lên kế hoạch vật tư, nhân lực, thời gian dừng máy. Hãy hành động khi thiết bị vẫn “đang thở”, đừng để đến lúc “hấp hối”.



VIII. Kết luận: Đường cong P-F – Chìa khóa cho bảo trì thông minh năm 2026

Đường cong P-F không chỉ là một khái niệm lý thuyết mà là nền tảng cho mọi chiến lược bảo trì hiện đại. Việc hiểu rõ khái niệm, vai trò và cách áp dụng sẽ giúp đội ngũ kỹ thuật và quản lý bảo trì tại Việt Nam chủ động kiểm soát được “sức khỏe” của thiết bị, giảm thiểu rủi ro và nâng cao hiệu quả sản xuất.

Trong bối cảnh cách mạng công nghiệp 4.0, kết hợp đường cong P-F với công nghệ số và phần mềm quản lý bảo trì CMMS sẽ là lợi thế cạnh tranh quan trọng. Một giải pháp CMMS bài bản không chỉ là nơi lưu trữ dữ liệu, mà còn giúp bạn:

  • Số hóa toàn bộ các điểm P và F cho từng tài sản.
  • Tự động tạo cảnh báo khi dữ liệu từ cảm biến (IoT) hoặc kết quả kiểm tra thủ công chạm ngưỡng P.
  • Quản lý khoảng P-F theo thời gian thực, hiển thị rõ ràng “thời gian còn lại” trên giao diện dashboard.
  • Lên lịch bảo trì tự động dựa trên tình trạng thực tế (Condition-Based Maintenance), giúp tối ưu hóa nguồn lực.

Xin vui lòng tham khảo giải pháp phần mềm quản lý bảo trì CMMS EcoMaint tại đây.

Hoặc liên hệ để nhận tư vấn theo hotline: 0986778578 hoặc email sales@vietsoft.com.vn.
